Template per Timesheet / Rilevazione Ore in Excel

Per project manager e team lead che devono registrare le ore effettivamente lavorate, non quelle pianificate. Il deliverable rileva ore per persona/giorno/attività, separa ordinarie e straordinarie oltre soglia, calcola il costo del lavoro e produce un riepilogo per progetto e risorsa, base per consuntivazione, fatturazione e calcolo dell'Actual Cost.

In sintesi

Template per Timesheet / Rilevazione Ore in Excel è un template in formato Excel allineato a PMBOK 7 (PMI) pubblicato da Management Academy. Prompt per un foglio Excel di timesheet ore consuntive per persona, giorno e attività con straordinari, costo del lavoro e riepilogo per progetto e risorsa. Si scarica gratuitamente con un account gratuito.

Aggiornato il 16 agosto 2026 · a cura della faculty di Management Academy

Le versioni di questo template

Template per Timesheet / Rilevazione Ore in Excel · Excel

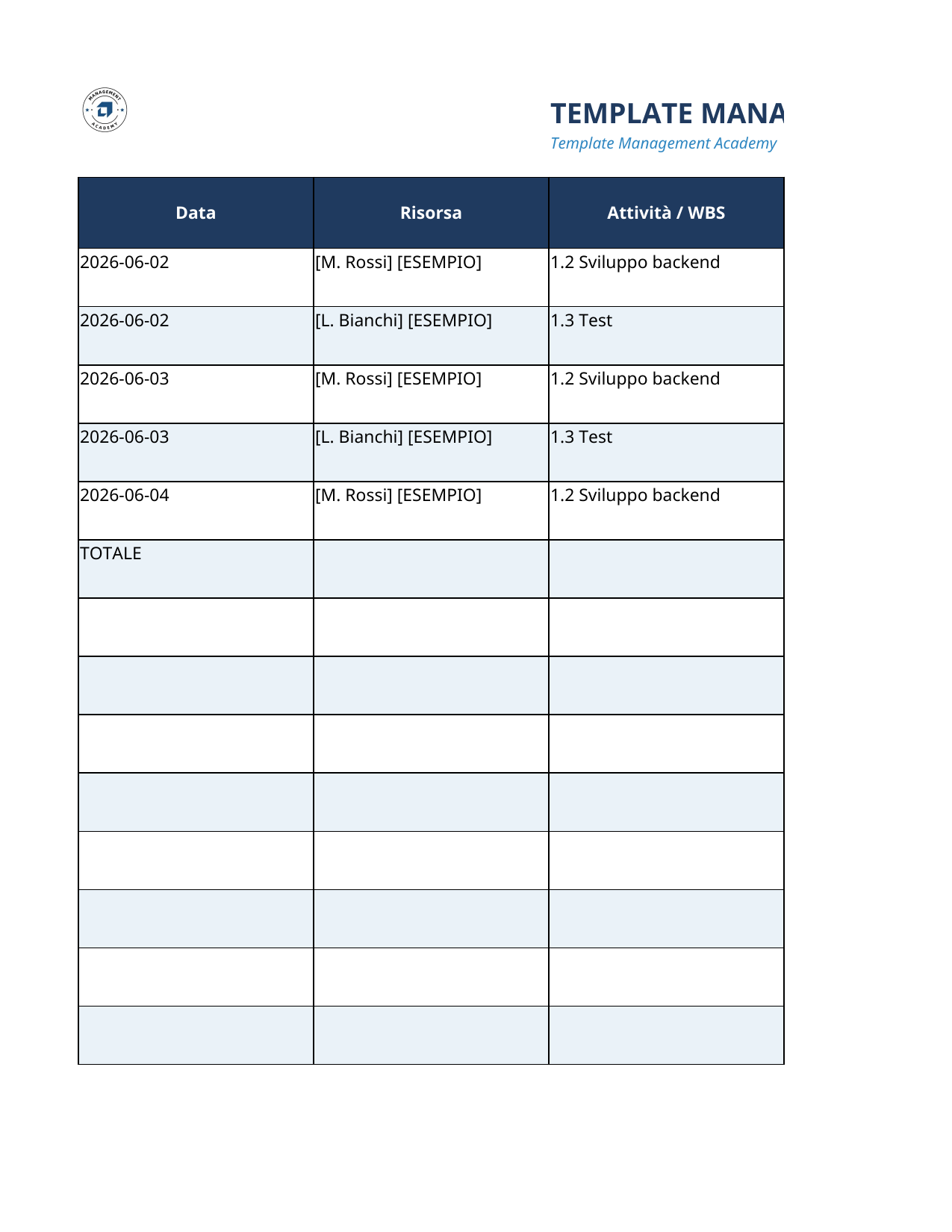

Anteprima del template Template per Timesheet / Rilevazione Ore in Excel in formato Excel

Versione standard

È il file pronto da compilare: intestazioni, sezioni obbligatorie e riferimenti metodologici già al loro posto. Usala quando sai cosa scrivere e ti serve solo la struttura corretta.

Scarica per Excel

Cos'è e quando si usa

Per project manager e team lead che devono registrare le ore effettivamente lavorate, non quelle pianificate. Il deliverable rileva ore per persona/giorno/attività, separa ordinarie e straordinarie oltre soglia, calcola il costo del lavoro e produce un riepilogo per progetto e risorsa, base per consuntivazione, fatturazione e calcolo dell'Actual Cost.

Riferimento
PMBOK Allineato a PMBOK 7 (PMI)
Processo
Costi
Livello
Base
Certificazioni
PMP (PMI) CAPM (PMI)

Cosa contiene il file

FOGLIO 1 — Timesheet	Progetto: [nome progetto]	Settimana: [dal/al]	Soglia ordinaria/gg: 8
Data	Risorsa	Attività / WBS	Ore lavorate	Ore ordinarie =MIN(D3;8)	Ore straord. =MAX(0;D3-8)	Tariffa oraria	Magg. straord.	Costo giorno =E3*G3+F3*G3*(1+H3)
02/06/2026	[M. Rossi]	1.2 Sviluppo backend	9	=MIN(D3;8)	=MAX(0;D3-8)	45	0,3	=E3*G3+F3*G3*(1+H3)
02/06/2026	[L. Bianchi]	1.3 Test	8	=MIN(D4;8)	=MAX(0;D4-8)	40	0,3	=E4*G4+F4*G4*(1+H4)
03/06/2026	[M. Rossi]	1.2 Sviluppo backend	7,5	=MIN(D5;8)	=MAX(0;D5-8)	45	0,3	=E5*G5+F5*G5*(1+H5)
TOTALE			=SOMMA(D3:D5)	=SOMMA(E3:E5)	=SOMMA(F3:F5)			=SOMMA(I3:I5)

FOGLIO 2 — Riepilogo per risorsa
Risorsa	Ore totali =SOMMA.PIÙ.SE(Timesheet.D:D;Timesheet.B:B;A3)	di cui straord. =SOMMA.PIÙ.SE(Timesheet.F:F;Timesheet.B:B;A3)	Costo =SOMMA.PIÙ.SE(Timesheet.I:I;Timesheet.B:B;A3)
[M. Rossi]	=SOMMA.PIÙ.SE(Timesheet.D:D;Timesheet.B:B;A3)	=SOMMA.PIÙ.SE(Timesheet.F:F;Timesheet.B:B;A3)	=SOMMA.PIÙ.SE(Timesheet.I:I;Timesheet.B:B;A3)
[L. Bianchi]	=SOMMA.PIÙ.SE(Timesheet.D:D;Timesheet.B:B;A4)	=SOMMA.PIÙ.SE(Timesheet.F:F;Timesheet.B:B;A4)	=SOMMA.PIÙ.SE(Timesheet.I:I;Timesheet.B:B;A4)

FOGLIO 3 — Riepilogo per attività
Attività / WBS	Ore totali =SOMMA.PIÙ.SE(Timesheet.D:D;Timesheet.C:C;A3)	Costo =SOMMA.PIÙ.SE(Timesheet.I:I;Timesheet.C:C;A3)
1.2 Sviluppo backend	=SOMMA.PIÙ.SE(Timesheet.D:D;Timesheet.C:C;A3)	=SOMMA.PIÙ.SE(Timesheet.I:I;Timesheet.C:C;A3)
1.3 Test	=SOMMA.PIÙ.SE(Timesheet.D:D;Timesheet.C:C;A4)	=SOMMA.PIÙ.SE(Timesheet.I:I;Timesheet.C:C;A4)

Lettura
- Le ore totali per attività alimentano l'Actual Cost del progetto (input per l'Earned Value).
- Gli straordinari sopra soglia segnalano sovraccarico: M. Rossi 1h il 02/06 → verificare carico.
- Il costo per risorsa è la base per consuntivazione e fatturazione a corpo/a tempo.

Come si usa, passo per passo

  1. Scarica il file e aprilo. Resta editabile: si apre con Excel, Word e PowerPoint, e anche con Google Workspace o LibreOffice.
  2. Compila prima le sezioni obbligatorie. Sono quelle che un committente o un esaminatore guarda per prime: oggetto, responsabili, criteri di accettazione.
  3. Rigenera con il prompt sui tuoi dati. Copia il prompt di questa pagina, incolla il contesto del progetto e ottieni il documento già compilato.
  4. Fai rivedere il risultato. Un documento corretto nel metodo ma scollegato dal progetto non regge alla prima domanda: rileggilo con chi il progetto lo conosce.

Fonti e riferimenti

  • Project Management Institute, A Guide to the Project Management Body of Knowledge (PMBOK Guide), settima edizione
  • Project Management Institute, The Standard for Project Management

Chi lo pubblica

Management Academy, l'academy di Castro & Partners Srl, con sede in Via Margaritone, 30, 52100 Arezzo, Italia. I template sono prodotti dalla faculty che tiene i percorsi certificati di project e product management.

  • ACS — corso qualificato ACS
  • PMI Authorized Training Partner 2026
  • Certified ISO 9001 — Bureau Veritas
  • PRINCE2 Accredited Training Organisation by PeopleCert
  • Scrum Alliance Licensed Training Provider
  • Crediti formativi professionali
  • Centro d'Esame accreditato UNI 11648:2022
  • PMI Authorized Training Partner
  • Processi certificati ISO 9001:2025
  • PeopleCert Accredited Training Organisation
  • Scrum Alliance Licensed Training Provider
  • Crediti riconosciuti dal Consiglio Nazionale Geometri
  • Crediti riconosciuti dal CNAPPC
  • Product Manager Alliance
  • Ministero dell'Istruzione e del Merito

Domande frequenti

Qual è la differenza con un foglio di allocazione risorse?

L'allocazione risorse pianifica le ore in avanti (quante ne servono); il timesheet registra a consuntivo le ore davvero lavorate per persona, giorno e attività. È la fonte dell'Actual Cost del progetto, non una previsione.

Come calcola gli straordinari?

Per ogni giornata confronta le ore lavorate con la soglia ordinaria (es. 8h) tramite =MAX(0;ore-soglia): l'eccedenza sono straordinari, il resto ore ordinarie. Il costo applica la tariffa oraria e la maggiorazione straordinario indicate.

Posso ottenere il totale ore per progetto e per persona?

Sì. Il foglio di riepilogo usa =SOMMA.PIÙ.SE() per sommare le ore per risorsa e per attività/progetto, così ottieni il monte ore consuntivo e il costo del lavoro aggregati, pronti per la reportistica.

Dai template ai percorsi certificati

Il template è il documento. La certificazione è il metodo.
