Checklist di Chiusura Progetto

Per project manager che devono chiudere un progetto senza dimenticare nulla. Non un report narrativo ma una checklist spuntabile: ogni item di closeout ha owner, scadenza, evidenza e stato, con il calcolo automatico della percentuale di chiusura per area e complessiva, per arrivare al sign-off finale con tutto in ordine.

In sintesi

Checklist di Chiusura Progetto è un template in formato Excel allineato a PMBOK 7 (PMI) pubblicato da Management Academy. Prompt per una checklist Excel di chiusura progetto: item di closeout per area, owner, scadenza, evidenza, spunta e percentuale di completamento con formule pronte. Si scarica gratuitamente con un account gratuito.

Aggiornato il 16 agosto 2026 · a cura della faculty di Management Academy

Le versioni di questo template

Checklist di Chiusura Progetto · Excel

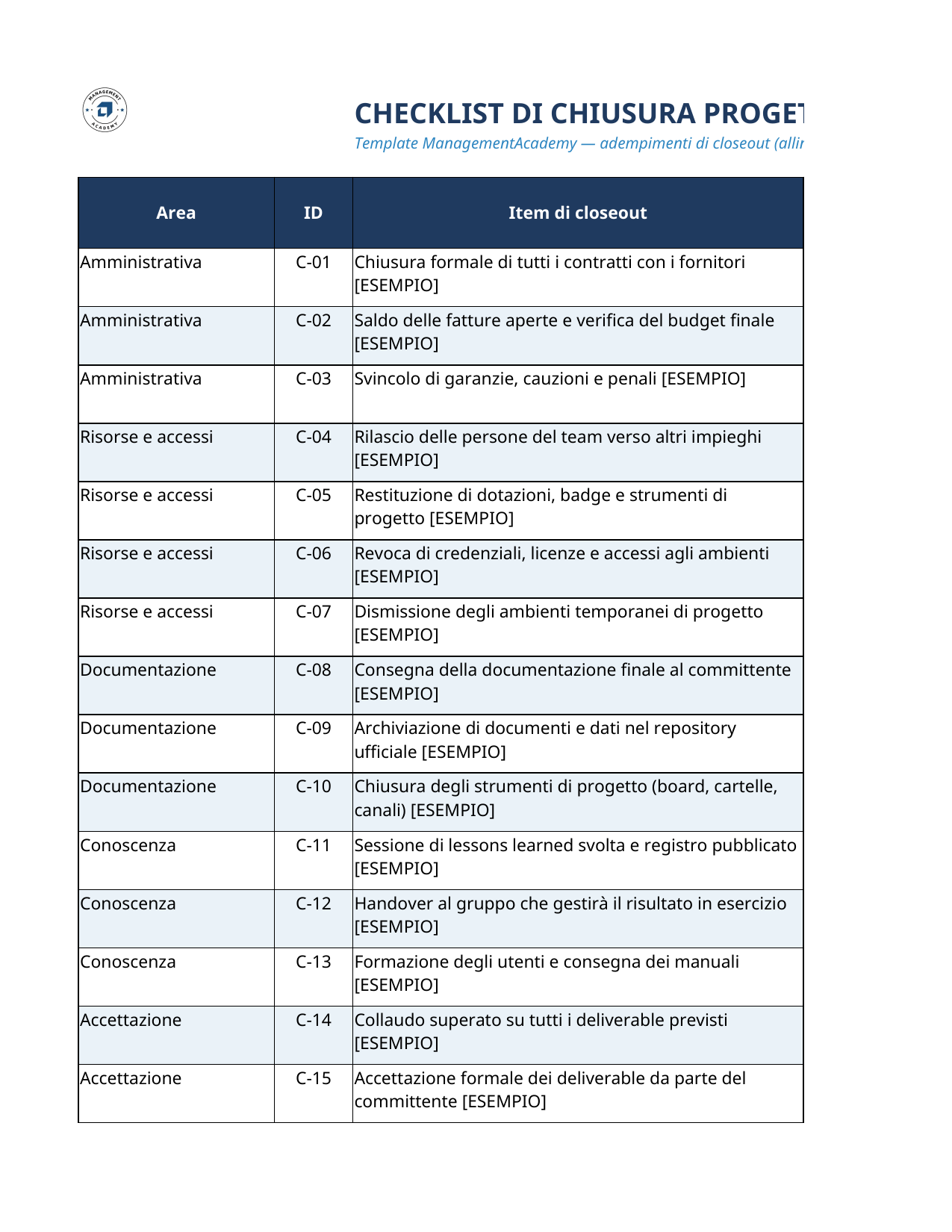

Anteprima del template Checklist di Chiusura Progetto in formato Excel

Cosa contiene il template Checklist di Chiusura Progetto

  • Area amministrativa e contrattuale — chiusura di contratti e ordini, saldo delle fatture, verifica del budget finale, svincolo di garanzie e penali.
  • Risorse e accessi — rilascio delle persone verso altri progetti, restituzione di dotazioni, dismissione di ambienti, revoca di credenziali e licenze.
  • Documentazione e archiviazione — consegna della documentazione finale, archiviazione nel repository, conservazione dei dati e chiusura degli strumenti di progetto.
  • Conoscenza e handover — raccolta delle lessons learned, passaggio al gruppo che gestirà il risultato, formazione e presidio del periodo di garanzia.
  • Accettazione e sign-off — collaudo, accettazione formale dei deliverable, verbale di chiusura e firma dello sponsor.
  • Colonne di controllo — owner come ruolo, scadenza, evidenza da allegare, criticità da 1 a 3 con gli item bloccanti evidenziati in rosso, stato e data di completamento.
  • Fogli di supporto — elenchi a tendina per area, criticità e stato, e istruzioni d'uso con il criterio per dichiarare la chiusura.

Cartella .xlsx brandizzata Management Academy, con righe di esempio marcate e righe vuote già formattate. È lo strumento operativo del closeout: non sostituisce il closure report, che rendiconta risultati e scostamenti, né il verbale, che raccoglie le firme.

Versione standard

È il file pronto da compilare: intestazioni, sezioni obbligatorie e riferimenti metodologici già al loro posto. Usala quando sai cosa scrivere e ti serve solo la struttura corretta.

Scarica per Excel

Cos'è e quando si usa

Per project manager che devono chiudere un progetto senza dimenticare nulla. Non un report narrativo ma una checklist spuntabile: ogni item di closeout ha owner, scadenza, evidenza e stato, con il calcolo automatico della percentuale di chiusura per area e complessiva, per arrivare al sign-off finale con tutto in ordine.

Riferimento
PMBOK Allineato a PMBOK 7 (PMI)
Processo
Integrazione
Livello
Base
Certificazioni
PMP (PMI) CAPM (PMI)

Cosa contiene il file

FOGLIO 1 — Checklist Chiusura Progetto
Area	ID	Item di closeout	Owner	Scadenza	Evidenza / rif.	Stato	Note
Amministrativa	C-01	Chiusura formale di tutti i contratti fornitori	[nome]	[data]	[link/protocollo]	Fatto
Amministrativa	C-02	Saldo fatture e verifica budget finale	[nome]	[data]	[rif. contabile]	In corso	[importo residuo da saldare]
Risorse e accessi	C-03	Rilascio risorse del team verso altri progetti	[nome]	[data]	[email HR]	Fatto
Risorse e accessi	C-04	Revoca accessi, licenze e credenziali di progetto	[nome]	[data]	[ticket IT]	Da fare
Documentazione	C-05	Archiviazione documentazione finale nel repository	[nome]	[data]	[path archivio]	Da fare
Conoscenza	C-06	Raccolta e pubblicazione lessons learned	[nome]	[data]	[doc lessons]	In corso
Conoscenza	C-07	Handover all'operations / manutenzione	[nome]	[data]	[verbale handover]	Da fare
Sign-off	C-08	Accettazione formale del deliverable dal cliente	[nome]	[data]	[verbale accettazione]	Da fare
Sign-off	C-09	Sign-off di chiusura dello sponsor	[nome]	[data]	[firma sponsor]	Da fare

Avanzamento per area
Area	% completata
Amministrativa	=CONTA.PIÙ.SE(A2:A10;"Amministrativa";G2:G10;"Fatto")/CONTA.SE(A2:A10;"Amministrativa")
Risorse e accessi	=CONTA.PIÙ.SE(A2:A10;"Risorse e accessi";G2:G10;"Fatto")/CONTA.SE(A2:A10;"Risorse e accessi")
Documentazione	=CONTA.PIÙ.SE(A2:A10;"Documentazione";G2:G10;"Fatto")/CONTA.SE(A2:A10;"Documentazione")
Conoscenza	=CONTA.PIÙ.SE(A2:A10;"Conoscenza";G2:G10;"Fatto")/CONTA.SE(A2:A10;"Conoscenza")
Sign-off	=CONTA.PIÙ.SE(A2:A10;"Sign-off";G2:G10;"Fatto")/CONTA.SE(A2:A10;"Sign-off")
Avanzamento complessivo	=CONTA.SE(G2:G10;"Fatto")/CONTA.VALORI(C2:C10)

Esito
- Chiusura complessiva ~22%: aree Documentazione, Conoscenza e Sign-off ancora aperte.
- Bloccanti: C-04 revoca accessi, C-05 archiviazione, C-08/C-09 sign-off cliente e sponsor.
- Il progetto NON è formalmente chiudibile finché sign-off e archiviazione non sono al 100%.

Il prompt che lo genera sui tuoi dati

Il file qui sopra è pronto da scaricare. Se ti serve compilato sul tuo progetto, incolla questo prompt in un assistente: costruisce lo stesso documento con i tuoi dati.

Prompt completo riservato agli utenti registrati

Registrati gratis per sbloccare il prompt completo e scaricare il file.

Come si usa, passo per passo

  1. Scarica il file e aprilo. Resta editabile: si apre con Excel, Word e PowerPoint, e anche con Google Workspace o LibreOffice.
  2. Compila prima le sezioni obbligatorie. Sono quelle che un committente o un esaminatore guarda per prime: oggetto, responsabili, criteri di accettazione.
  3. Rigenera con il prompt sui tuoi dati. Copia il prompt di questa pagina, incolla il contesto del progetto e ottieni il documento già compilato.
  4. Fai rivedere il risultato. Un documento corretto nel metodo ma scollegato dal progetto non regge alla prima domanda: rileggilo con chi il progetto lo conosce.

Fonti e riferimenti

  • Project Management Institute, A Guide to the Project Management Body of Knowledge (PMBOK Guide), settima edizione
  • Project Management Institute, The Standard for Project Management

Chi lo pubblica

Management Academy, l'academy di Castro & Partners Srl, con sede in Via Margaritone, 30, 52100 Arezzo, Italia. I template sono prodotti dalla faculty che tiene i percorsi certificati di project e product management.

  • ACS — corso qualificato ACS
  • PMI Authorized Training Partner 2026
  • Certified ISO 9001 — Bureau Veritas
  • PRINCE2 Accredited Training Organisation by PeopleCert
  • Scrum Alliance Licensed Training Provider
  • Crediti formativi professionali
  • Centro d'Esame accreditato UNI 11648:2022
  • PMI Authorized Training Partner
  • Processi certificati ISO 9001:2025
  • PeopleCert Accredited Training Organisation
  • Scrum Alliance Licensed Training Provider
  • Crediti riconosciuti dal Consiglio Nazionale Geometri
  • Crediti riconosciuti dal CNAPPC
  • Product Manager Alliance
  • Ministero dell'Istruzione e del Merito

Domande frequenti

Perché serve una checklist se ho già il closure report?

Il closure report è narrativo e di sintesi: racconta com'è andato il progetto. La checklist è operativa: garantisce che ogni attività di chiusura (contratti chiusi, risorse rilasciate, accessi revocati, doc archiviata, lessons raccolte, sign-off ottenuto) sia stata effettivamente fatta e spuntata, con owner ed evidenza.

Quali aree di closeout copre?

Le aree standard: Amministrativa/contrattuale, Risorse e accessi, Documentazione e archiviazione, Conoscenza (lessons learned e handover), Accettazione e sign-off. Puoi aggiungere item, ma la struttura ti assicura di non saltare un'area intera.

Come vedo se sono pronto a chiudere?

Ogni area mostra la percentuale di item completati con =CONTA.SE(..."Fatto")/CONTA.VALORI e c'è un avanzamento complessivo. Finché non è al 100% su tutte le aree (in particolare sign-off e archiviazione) il progetto non è formalmente chiudibile.

Dai template ai percorsi certificati

Il template è il documento. La certificazione è il metodo.

I template di questo catalogo sono la parte pratica: i documenti che le certificazioni chiedono di saper produrre. Per l'esame servono anche teoria ed esercitazione.

Prima dell'esame: banca dati di simulazione con punteggio e aree da rivedere.

Simulatore d'esame
