Rapporto Lessons Learned
Serve a project manager e PMO che alla chiusura del progetto devono catturare cosa ha funzionato e cosa no in modo che le lezioni siano davvero riutilizzabili dai progetti futuri, non un elenco di lamentele.
In sintesi
Rapporto Lessons Learned è un template
in formato Word allineato a UNI ISO 21502 pubblicato da Management Academy.
Template di prompt per generare un registro lessons learned strutturato e azionabile alla chiusura di un progetto. Output Word con tabelle e follow-up.
Si scarica gratuitamente con un account gratuito.
Aggiornato il 16 agosto 2026 ·
a cura della faculty di Management Academy
Le versioni di questo template
Rapporto Lessons Learned · Word
Cosa contiene il template Rapporto Lessons Learned
- Sintesi esecutiva — quante lezioni sono state raccolte, quali temi ricorrono e quali richiedono una decisione: la pagina che leggeranno tutti.
- Scheda del progetto e metodo di raccolta — durata, sponsor, esito sintetico, come sono state raccolte le lezioni, chi ha partecipato e quali limiti ha la rilevazione.
- Cosa ha funzionato — una lezione per blocco, con cosa è successo, perché ha funzionato e la pratica da replicare.
- Cosa è andato storto — una lezione per blocco, con il fatto, la causa radice e la raccomandazione che evita che si ripeta.
- Impatto e replicabilità — ogni lezione è valutata su quanto ha pesato e su quanto è trasferibile ad altri progetti, così le raccomandazioni si possono ordinare.
- Tabella di riepilogo — tutte le lezioni in una pagina, con area, segno, impatto, replicabilità e destinatario del follow-up.
- Azioni di follow-up per il PMO — le modifiche concrete a modelli, checklist e processi che discendono dalle lezioni.
- Trasferimento e conservazione — chi riceve le lezioni, dove vengono archiviate e quando si verifica che siano state adottate.
Documento .docx brandizzato Management Academy, con guida rimovibile, segnaposto ed esempi marcati. È il rapporto narrativo di un singolo progetto, da consegnare e da leggere: se ti serve invece accumulare le lezioni di più progetti in una base dati filtrabile, usa il registro lessons learned in Excel.
Versione standard

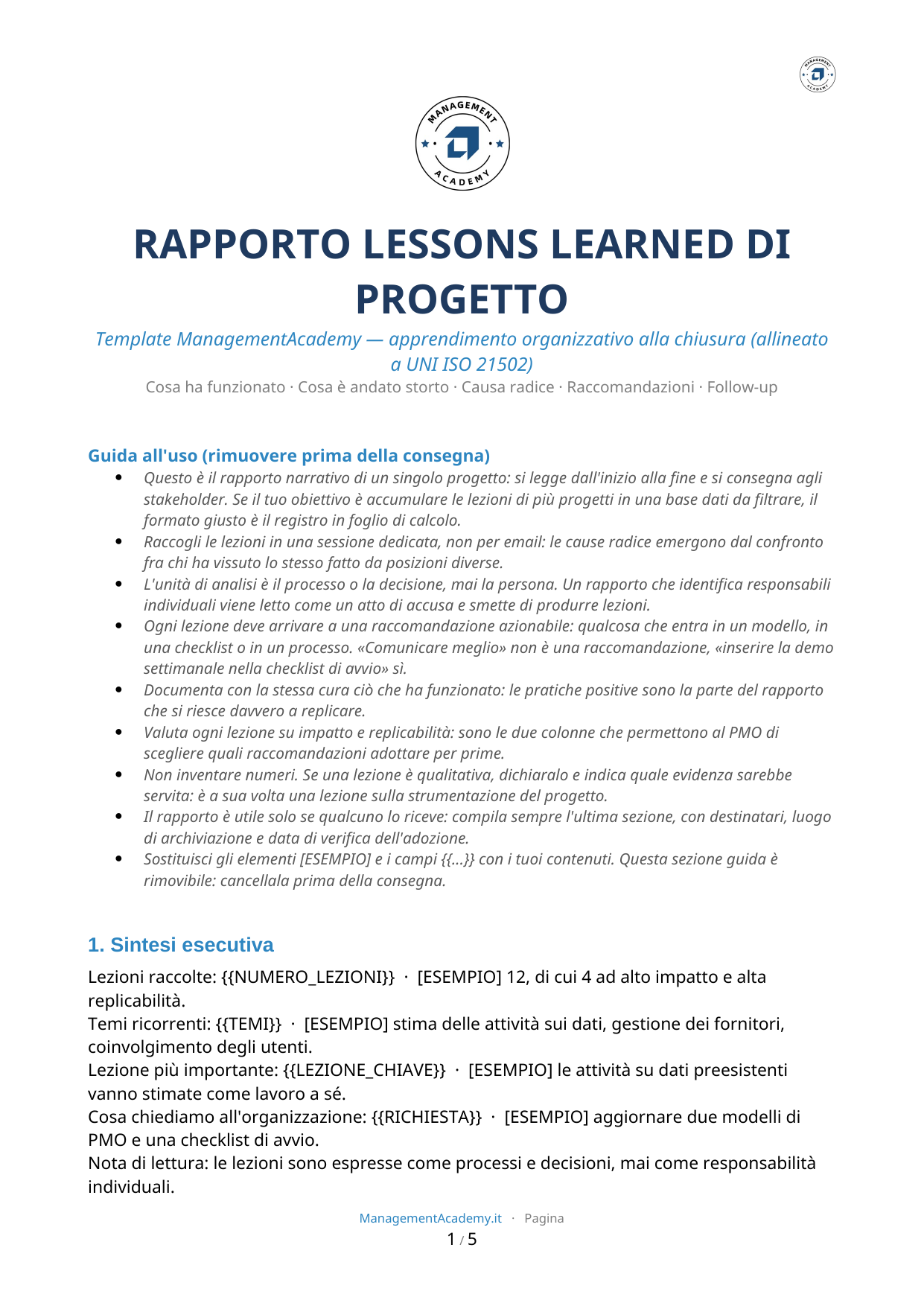

È il file pronto da compilare: intestazioni, sezioni obbligatorie e
riferimenti metodologici già al loro posto. Usala quando sai cosa
scrivere e ti serve solo la struttura corretta.
Scarica per
Word
Cos'è e quando si usa
Serve a project manager e PMO che alla chiusura del progetto devono catturare cosa ha funzionato e cosa no in modo che le lezioni siano davvero riutilizzabili dai progetti futuri, non un elenco di lamentele.
- Riferimento
-
ISIPM
Allineato a UNI ISO 21502
- Processo
- Chiusura
- Livello
- Intermedio
Cosa contiene il file
# Registro Lessons Learned — Progetto Migrazione CRM
## 1. Sintesi esecutiva
Il progetto ha rispettato l'obiettivo funzionale ma con uno slittamento di 6 settimane sulla data target. Le 12 lezioni raccolte si concentrano su stima, gestione fornitori e coinvolgimento utenti. 4 lezioni sono classificate ad alto impatto e replicabilità.
## 2. Scheda progetto
| Campo | Valore |
|---|---|
| Nome progetto | Migrazione CRM |
| Durata | Gen–Set (9 mesi) |
| Sponsor | Direzione Commerciale |
| Esito sintetico | Obiettivi raggiunti, ritardo 6 settimane |
## 3. Cosa ha funzionato (da replicare)
### L-01 — Demo settimanali agli utenti chiave
- **Area:** Stakeholder / Comunicazione
- **Cosa è successo:** Le demo incrementali hanno fatto emergere requisiti mancanti già al secondo mese.
- **Perché ha funzionato (causa-radice):** Feedback ravvicinato → minor rework a valle.
- **Raccomandazione azionabile:** Inserire demo a cadenza fissa fin dal kick-off nei progetti con forte impatto sugli utenti finali.
- **Impatto:** Alto | **Replicabilità:** Alta
## 4. Cosa è andato storto (da evitare)
### L-05 — Sottostima dell'attività di bonifica dati
- **Area:** Pianificazione / Stima
- **Cosa è successo:** La pulizia dei dati legacy è costata il triplo del previsto.
- **Perché è successo (causa-radice):** Assenza di un assessment qualità-dati in fase di stima.
- **Raccomandazione azionabile:** Aggiungere un data-quality assessment obbligatorio nella WBS di ogni progetto di migrazione.
- **Impatto:** Alto | **Replicabilità:** Alta
## 5. Tabella riepilogo lezioni
| ID | Area | Tipo | Impatto | Replicabilità | Owner follow-up |
|---|---|---|---|---|---|
| L-01 | Comunicazione | Positiva | Alto | Alta | PMO |
| L-05 | Stima | Negativa | Alto | Alta | PMO |
## 6. Azioni di follow-up per il PMO
1. Aggiornare il template di stima con il data-quality assessment (L-05).
2. Inserire le demo settimanali nella checklist di kick-off (L-01).
Il prompt che lo genera sui tuoi dati
Il file qui sopra è pronto da scaricare. Se ti serve compilato sul tuo
progetto, incolla questo prompt in un assistente: costruisce lo stesso
documento con i tuoi dati.
Agisci come un PMO che documenta la conoscenza prodotta da un progetto. Redigi in italiano il RAPPORTO LESSONS LEARNED di un singolo progetto: un documento narrativo che si consegna agli stakeholder e...
🔒
Prompt completo riservato agli utenti registrati
Registrati gratis per sbloccare il prompt completo e scaricare il file.
Come si usa, passo per passo
-
Scarica il file e aprilo.
Resta editabile: si apre con Excel, Word e PowerPoint, e anche con
Google Workspace o LibreOffice.
-
Compila prima le sezioni obbligatorie.
Sono quelle che un committente o un esaminatore guarda per prime:
oggetto, responsabili, criteri di accettazione.
-
Rigenera con il prompt sui tuoi dati.
Copia il prompt di questa pagina, incolla il contesto del progetto e
ottieni il documento già compilato.
-
Fai rivedere il risultato.
Un documento corretto nel metodo ma scollegato dal progetto non regge
alla prima domanda: rileggilo con chi il progetto lo conosce.
Fonti e riferimenti
- UNI 11648, Attività professionali non regolamentate — Project manager
- ISIPM, Guida ai temi e ai processi di project management
Chi lo pubblica
Management Academy, l'academy di Castro & Partners Srl,
con sede in Via Margaritone, 30,
52100 Arezzo, Italia. I template sono prodotti dalla
faculty che tiene i percorsi certificati di project e product management.
- Centro d'Esame accreditato UNI 11648:2022
- PMI Authorized Training Partner
- Processi certificati ISO 9001:2025
- PeopleCert Accredited Training Organisation
- Scrum Alliance Licensed Training Provider
- Crediti riconosciuti dal Consiglio Nazionale Geometri
- Crediti riconosciuti dal CNAPPC
- Product Manager Alliance
- Ministero dell'Istruzione e del Merito
Domande frequenti
Posso usarlo a metà progetto e non solo alla chiusura?
+
Sì. Le lessons learned andrebbero raccolte in modo continuativo. Basta indicare la fase come 'in corso' nel campo contesto: il template produce comunque un registro valido, utile come checkpoint intermedio prima della retrospettiva finale.
Come evito che diventi un elenco di colpe?
+
Il template impone per ogni lezione la coppia causa-radice + raccomandazione azionabile e vieta riferimenti nominali a persone. L'unità di analisi è il processo o la decisione, mai l'individuo.
Cosa faccio se ho pochi dati quantitativi?
+
Indica solo i dati che possiedi. Il vincolo impone di non inventare numeri: le lezioni qualitative restano valide e il template segnala esplicitamente dove mancano evidenze metriche da integrare.
